輸氣管道定向鉆工程管理體系構建與優化探討
來源:《管道安全保護》2025年第4期 作者:徐愛軍 時間:2025-11-30 閱讀:
徐愛軍
江蘇省沿海輸氣管道有限公司
摘要:隨著定向鉆技術的日益成熟,定向鉆施工已成為長輸管道穿越工程的主要方式。本文結合江蘇沿海輸氣管道定向鉆工程實踐,探討構建定向鉆工程管理體系,通過建立系統化、標準化的管理體系并持續優化,實施施工全過程管控,保障工程進度、質量和安全可控。
關鍵詞:管道穿越工程;水平定向鉆;工程管理體系
長輸管道作為戰略性基礎設施,其建設直接關系到國家能源安全和社會經濟的發展。定向鉆穿越施工因?qū)Νh(huán)境影響小,不會干擾路基、河床底部結構和條件,施工效率高等優勢,在長輸管道建設中得到廣泛應用。本文以江蘇沿海輸氣管道定向鉆工程管理為研究對象,通過構建管理體系,建立管理結構、落實管理責任、優化管理流程、提升管理水平,確保定向鉆工程質量和管道本質安全,為江蘇省沿海管網建設規劃的順利實施提供有力的保障。
1 概況
江蘇省沿海輸氣管網專項規劃總里程1200公里,主要由1條干線(沿海干線),3條LNG接收站聯絡線,2條儲氣庫注采線,5條分輸支干線,6條支線,13條電廠用戶專線構成。管道所經地段湖泊分布較多,局部地段水網路網密集,實施定向鉆工程的管道里程占比高(表 1),且定向鉆工程呈現管徑大、體量多、分布廣的特點,加上管理鏈條長,施工密集,資源難以統籌,涉及多專業協同、高風險作業及復雜外部環境,傳統粗放式管理模式難以滿足工程進度、質量和安全要求。

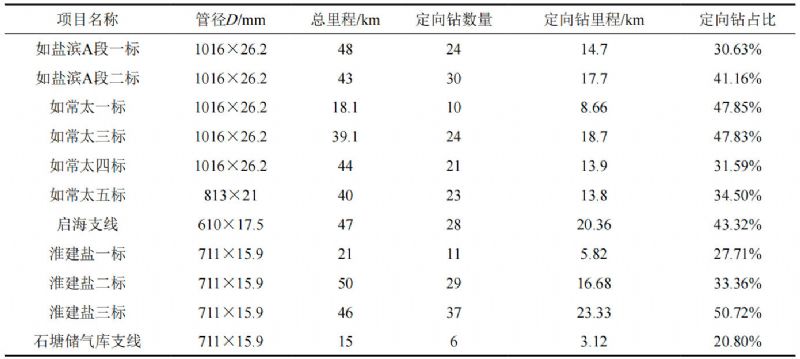

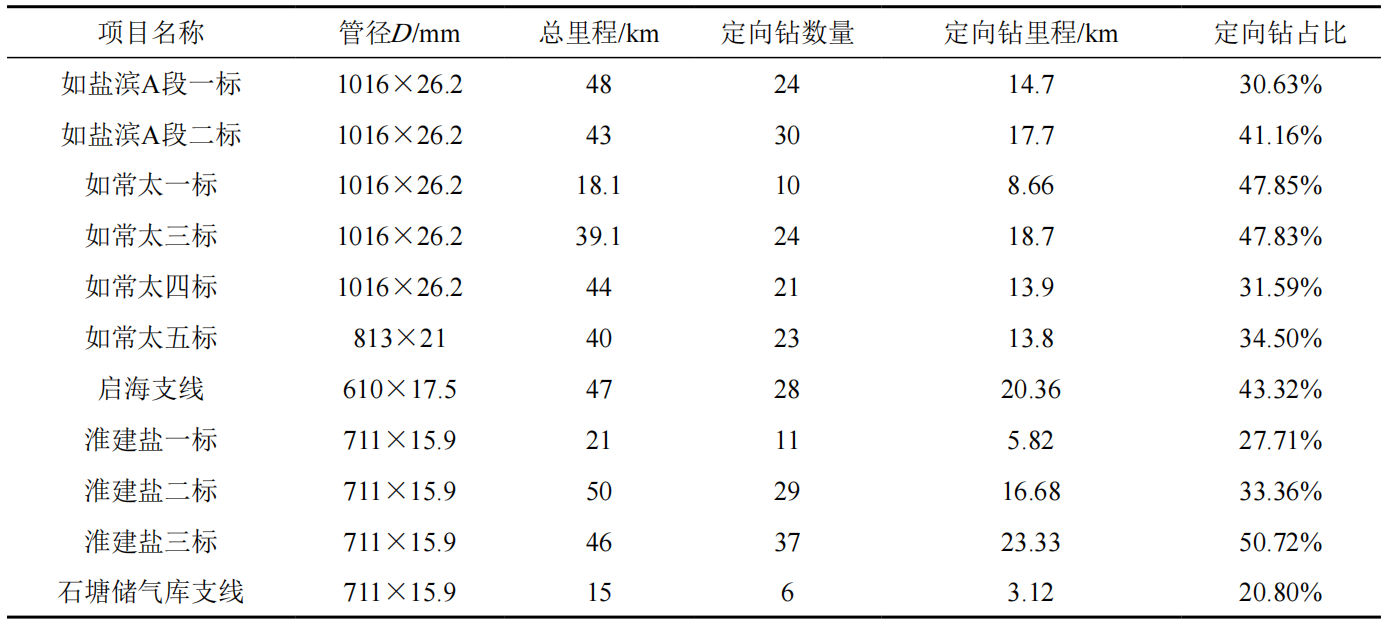

表 1 江蘇沿海管道建設各標段定向鉆工程統計表
2 定向鉆工程管理體系構建
構建科學完善的定向鉆工程管理體系,能夠系統整合設計、施工及環保等關鍵環節,管理體系涵蓋技術標準、管理流程及風險防控,是實現工程高效、安全、環保的重要保障。
2.1 管理體系構建原則
(1)系統集成原則。定向鉆工程管理體系需實現多體系、多目標的有機整合,統籌質量管理體系(QMS)、 職業健康安全管理體系(OHSAS)、環境管理體系(EMS)等多個管理體系要素,通過系統化梳理各管理環節,強化邏輯關聯性,避免要素間相互割裂,形成層次清晰、流程順暢的管理機制。
(2)持續改進原則。 在目前運行機制的基礎上,貫徹持續改進的理念,通過不斷地反饋和經驗總結,堅持改進和優化管理體系。融入QMS、 OHSAS、EMS的管理理念與方法,構建實用、精煉、高效的管理體系。
(3)頂層設計原則。基于當前的管理實踐, 找出過去可能疏忽的事項、要素,分析已納入管理體系的事項、要素的合規性,自上而下,優先搭建公司管理體系架構,明確建設路徑與方法,再逐步向部門延伸,確保體系建設平穩有序。
(4)分步建設原則。分階段建立管理體系組織架構、權責劃分及制度流程。通過系統規劃工程項目計劃、實施、控制與評估模塊,逐步完善涵蓋規章制度、技術標準及操作方法的立體化管理網絡。
(5)協調共建原則。 定向鉆工程管理專業性強,需實現管理和技術深度融合,如在承包商管理環節,應整合承包商或?qū)I(yè)技術單位的資源,通過多方協助確保管理體系落地可行。
2.2 項目管理結構

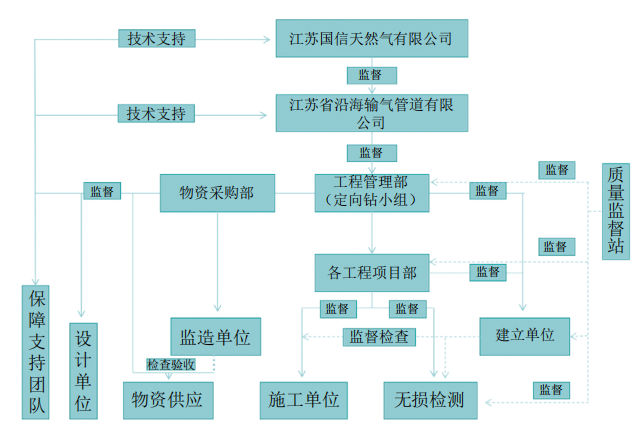

由江蘇省沿海管道公司工程管理部牽頭組建項目部,采用“業主+監理+E+P+C”的項目管理模式(圖 1),項目部代表業主對定向鉆施工項目的全過程進行管理。工程管理部、物資采購部和項目部代表業主對定向鉆工程實施全周期管理。

圖 1 定向鉆工程項目管理結構
2.3 管理職責
工程管理部側重工程協調管理,物資采購部側重選擇優秀承包商、服務商,項目部負責工程進度、技術、質量、HSE和投資管理,協調監理、設計、檢測單位和承包商等各方的工作。
保障支持團隊由工程設計單位、協議服務單位、朗坤MIS系統開發團隊等通過合作協議組成,通過戰略合作,集中各自專業優勢資源,提升效率,滿足項目管理要求。
監理/監造按照合同約定和項目要求,在定向鉆工程管理體系下獨立開展工作,技術把關,安全監督,確保工程/物資的質量安全。
設計單位、物資供應商、承包商和檢測單位負責工程設計、物資供應、施工、檢測等具體業務的實施。質量監督站負責工程監督和監測檢驗工作。
2.4 管理制度和流程
在公司“1+9”工程項目管理制度框架下,工程管理部和項目部共同制定了43項管理制度(圖 2),全面指導項目策劃,以及施工、質量、HSE、外協和信息等管理的各個環節,明確每個階段的目標、內容和交付物,根據制度規定構建高效穩定、責任明確、持續改進的管理流程,確保項目按照既定計劃和步驟規范管理。

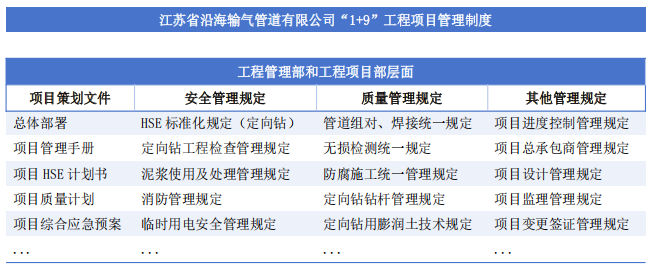

圖 2 “1+9+N”的工程項目管理制度體系結構圖
3 定向鉆工程管理體系評價和優化
3.1 管理體系評價
多個定向鉆工程同時開工后,由于主要管理人員更換頻繁,缺乏有效的管理和監督,多個項目出現了不同程度的進度滯后,導致項目總工期延長,增加了額外的管理和人工成本。管理體系未能有效運行,主要體現在以下幾個方面。
(1)工程質量監控不及時 。表現為工程進度未能按計劃進行質量檢查、關鍵節點遺漏檢查或發現問題后未能及時進行糾正。質量監控不及時,導致一些潛在質量問題未能在早期發現和解決,如在某項目中定向鉆導向誤差較大,造成房屋占?jí)海踔粱赝线^(guò)程中發生鉆桿斷裂事件。
(2)投資成本控制不到位。個別項目在實施過程中頻繁變更設計,導致工程量增加,進一步推高了投資成本。
(3)信息化應用程度不高 。公司MIS(Management Information System)管理信息系統(圖 3),一方面充分利用集團已建MIS成果,在現有基礎上擴展、深化;另一方面,要根據沿海管道公司業務特點進行針對性開發。目前處于運營初期階段,信息化建設項目零散且缺乏整體協調,尚不具備數據分析等功能,員工應用尚不夠熟練,信息化工具的應用有待進一步開發完善。

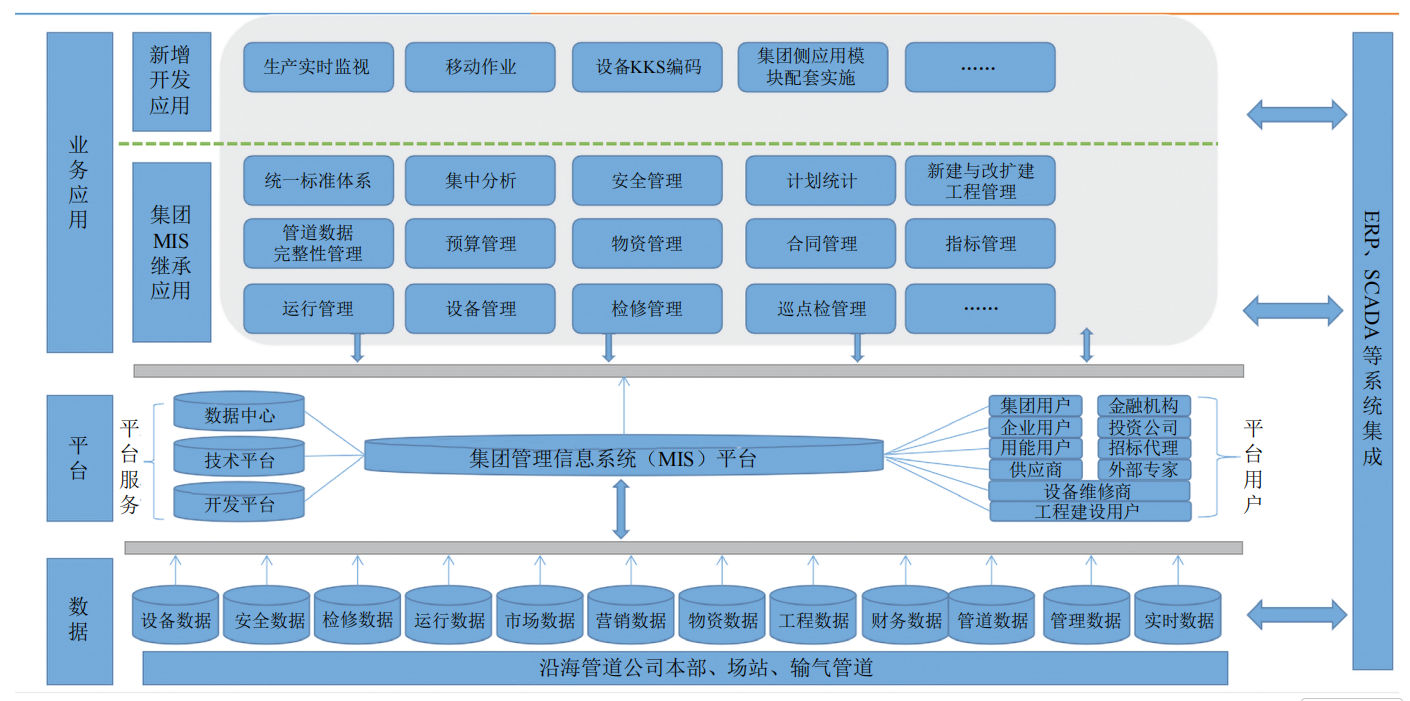

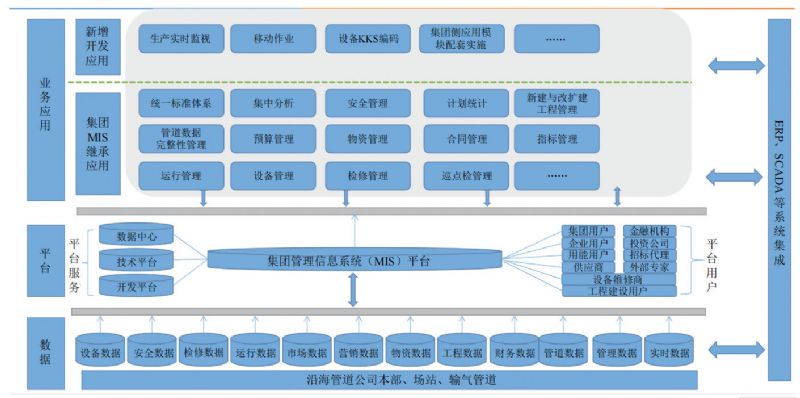

圖 3 MIS系統總體結構
(4)激勵考核效果不顯著。 沒有明確的績效考核量化指標,考核標準過于主觀。年終考核后的反饋僅限于簡單的分?jǐn)?shù)和等級。項目完成后,缺少表彰獎勵和后續的職業發展支持,無法有效激發員工的工作積極性和創造力。
3.2 管理體系優化
(1)組織機構優化。針對當前項目部在管理中權責不對等,管理流程過長,并且項目部作為臨時機構也帶來管理斷層的問題,合并工程管理部和項目部職能,由公司主管工程的副總經理兼任工程管理部經理,工程管理部副經理兼任項目部經理,統籌協調項目全周期的相關事宜,強化資源調配與決策效率。增強項目部與職能部門互動,形成對一線項目團隊的支持機制,實現資源精準投放與回收,數據實時掌握與分析,形成高效的風險預警與管控機制。制定適用于組織機構的工程管理制度,明確管理原則、流程規范及執行標準,確保管理體系的一致性和可執行性。
(2)部門職責優化。 進一步厘清各部門職能邊界,構建“統籌協調—?dú)w口管理—專業執行”的管理體系。
工程管理部是定向鉆工程項目的責任主體和總體協調部門,項目部負責具體工作的組織和實施,相關部門根據專業職責對項目的各階段、各方面進行歸口管理或監督管理。人力資源部進一步完善機構組建、績效考核和人才發展工作辦法,項目結束后,項目組成員優先調配至相關部門,激發員工積極性,促進人才與經驗的持續沉淀,激發員工工作積極性和創造性。 財務部負責項目融資、工程核算、資金監管工作。物資采購部負責項目的分標和選商方案,負責項目物資類采購計劃的編制、供應商管理工作。安全環保監督部負責項目的安全、環保及職業健康等監督管理工作,組織落實項目涉及安全、環境影響、職業病防護評價及驗收管理工作。
(3)管理標準與信息化建設 。制定覆蓋項目全過程的管理標準和規程,包括項目投資、進度管理、安全質量管理、風險防控及溝通機制等方面,確保項目的規范化執行和流程可控。在信息化建設方面,與朗坤團隊進一步合作開發,使MIS系統從一個分散的、操作型的系統,逐步演進為一個集成的、分析型的、智能化的管理平臺,最終為公司的安全運營、降本增效和科學決策提供強大支撐。
(4)人才梯隊建設。建立分層級培訓體系,通過外派學習、案例研討、實戰鍛煉等方式,提升員工的管理能力和專業素養,重點培養專業工程管理人員,確保管理體系落地成效。
(5)持續改進。邀請第三方專業技術公司對管理體系進行專項審核和評估,收集反饋意見,總結經驗教訓,找出問題并制定整改措施,不斷優化和改進管理體系。建立健全項目實施評價機制,將其作為項目團隊考評的重要依據,通過考核與激勵持續推動項目快速收尾,加速物資資源以及人力資源的快速周轉,以項目實施評價機制實現項目閉環式管理。
4 結語
定向鉆工程管理體系優化后,實現了組織協同高效、資源動態優化、操作規范可控、人才梯隊強化、改進機制常態化的綜合成效,全面提升項目執行質量與組織可持續發展能力。未來還需進一步加強與項目團隊的溝通與協作,積極構建良好的組織文化和團隊精神,從而共同推動定向鉆工程管理體系的落實與持續改進。

作者簡介:徐愛軍,1968年生,畢業于西北工業大學,現任江蘇省天然氣有限公司及江蘇省沿海輸氣管道有限公司董事長。聯系方式:13675110959,95105800@qq.com。
