供水管道定向鉆穿越慶陽支線管道案例
來源:《管道安全保護》2025年第3期 作者:盧偉偉 唐畢松 時間:2025-11-2 閱讀:
盧偉偉 唐畢松
國家管網西北公司西安輸油氣分公司
背景
甘肅省慶陽市新建巴家咀水庫至西峰工業園區供水管道與國家管網西北公司慶陽成品油支線管道在2#樁處交叉。慶陽支線Φ323.9 mm,材質L360,設計壓力9 MPa,投產時間2010年。新建供水管道Φ800 mm,設計壓力0.9 MPa,材質PE。供水管道為園區發展關鍵基礎工程,地方政府要求盡快完工供水。工程穿越點位于西峰區潼北路與園區公路交叉口,過往車流量大,經雙方協商采取整體定向鉆穿越施工。
做法
為確保管道安全,作業區在交叉處開挖探坑(圖 1),探明該段管道和光纜位置并處于箱涵保護,管道埋深2.1 m,光纜埋深2 m。箱涵涵墻基礎深度3 m。供水管道距地面11 m,雙方管道垂直間距8 m。對于是否需要開挖觀察坑的問題,作業區進行了研究分析。如果單獨開挖觀察坑需時13天,還涉及污水管道、電力線路、通信光纜等地下設施,協調難度大,且主干道開挖影響交通,市政審批不易通過。而依托探坑作觀察坑,只需時5天,并節約了大量協調時間,完全可以滿足地方政府工期和管道保護要求。現場施工方案經管道企業和相關方協商確定后報管道保護主管部門進行備案,經同意后,定向鉆施工用時半天順利通過,整體施工5天完成,消減了第三方施工風險,也得到園區單位的充分肯定。

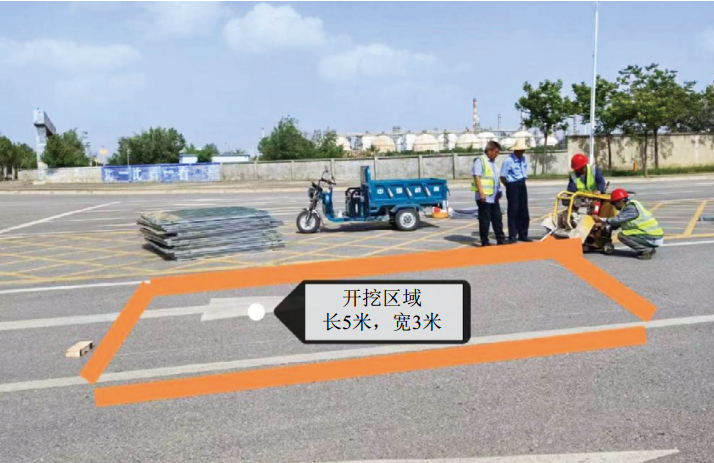

圖 1 開挖探坑區域
啟示
定向鉆穿越屬于風險較大的特定施工作業,國內已發生多起定向鉆施工損壞管道的事故。因此管道企業要根據管道保護法第三十五條規定,在政府主管部門的組織下,加強與建設和施工單位的溝通合作,深度介入施工作業方案,及時向施工單位提供管道信息,并開挖探明管道光纜埋深位置信息,參考對方工期要求,選擇最優方案。在施工過程中,要專人現場監督指導,堅決防止出現損壞管道和光纜的意外情況,保障工程建設順利通過。

作者簡介:盧偉偉,1988年生,工程師,長期從事管道保護工作。聯系方式:029-85786332,luww@pipechina.com.cn。
